新年伊始,萬象更新,機電儀維修中心帶著滿滿的收獲迎來了2022年。新年的第一場“硬仗”于1月3日在化二車間脫硫現場打響,打贏這場“硬仗”需三天,預計每天10小時。

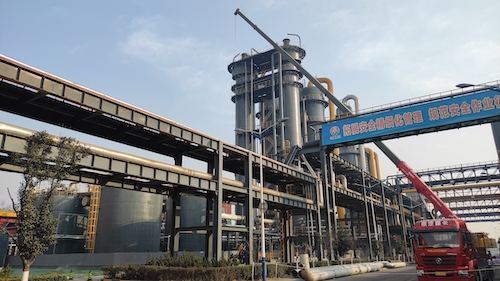

化產二車間脫硫再生塔,是脫硫系統生產運行過程中重要的設備,塔高49.46m,其進口φ530mm“π型”管道自2010年開工以來使用至今,腐蝕老化,存在一定的安全隱患,嚴重影響生產系統的穩定運行,為了徹底消除隱患,保證生產工藝的連續性,更換工作迫在眉睫。根據公司安排,由機電儀維修中心負責實施東臺再生塔90m“π型”管道的制作更換工作。
1月3日7時50分,寒風習習,絲絲刺骨,檢修人員精神飽滿,“蓄勢待發”,隨著所有安全防護措施的到位,設備的移交,49.46m的高塔上瞬時布滿了檢修人員。
“懸掛鋼絲繩把中心點看清,別把繩綁斜了,第一段在平臺下面,吊離的角度和位置比較刁鉆”
“收到”
此時,對講機不斷傳出相互溝通的話語。一個個忙碌的身影享受著二九天的暖陽和寒風,割管道、掛鋼絲繩、拆螺栓,雖說是交叉作業,卻顯得井井有條。第一段調離、第二段調離......屹立在再生塔旁,飽受十多年風雨沖刷的90m“π型”管消失在人們視線中,第一天的檢修任務順利完成。

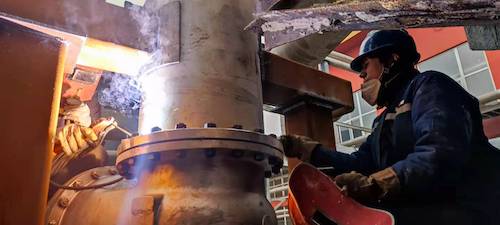

1月4日、5日,上演重頭戲,分段安裝提前預制的不銹鋼管道?!肮艿辣容^長,安裝過程中一定要用水平尺把垂直度把握好,底部差1mm,40多米的管道就斜的不像啥了,還有在焊接過程中一定要細心,不要出現氣孔、夾渣等焊接缺陷,再就是一定要注意安全,系好安全帶,在吊籃中焊接的時候要把牽引繩綁好,不能讓吊籃晃動?!爆F場負責人楊飛在安裝新管道前做細致安排。
1月5日16時30分,隨著放散管的焊接完成,預示著歷時三天連續奮戰的π型管道檢修更換完成,一個全新的、筆直π字型的管道展示在現場人員面前。
據悉,這次檢修該中心統籌安排,周密部署,前期反復測量核算尺寸、優化方案、安排檢修進度,檢修過程全力以赴的抓細節、搶進度、保質量,圓滿打贏了新年的第一仗,保證了化二脫硫系統的良好運行,為公司的高質量發展貢獻自己的力量。(機電儀維修中心:馬子榮 楊斌)
